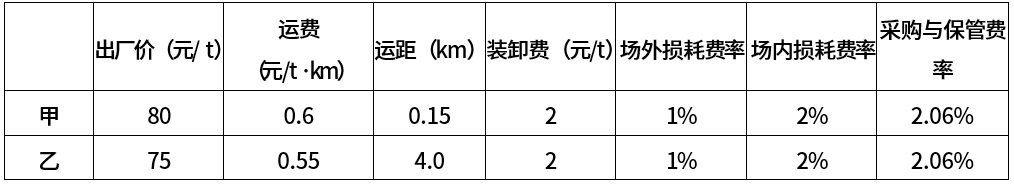

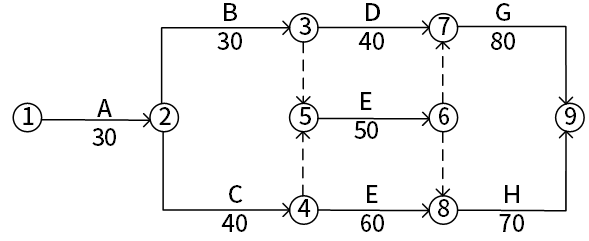

【背景资料】某施工单位中标某高速公路工程,并参照《公路工程标准施工招标文件》通用及专用合同条款与建设单位签定了合同。合同中约定:人工单价 120元/工日,人工窝工费、机械闲置补偿费均按其单价的60%计算,除税费外,企业管理费、利润等综合费率为 25%(以直接费为计算基数)。该工程路面结构自上而下依次为:4cm SMA-13 沥青表面层、6cm AC-20 沥青中面层、10cm ATB-25 下面层、36cm 水稳基层、18cm 水稳底基层。工程开工前,施工单位编制了该工程的施工组织设计,其中路基的分部工程 M 的施工进度网络图如图 5 所示:施工过程事件:事件一:分部工程 M 施工中,出现了以下情形:(1)A 工作施工中,因施工现场挖出大量古铜钱,文物行政部门进行了考古发掘。经监理、施工单位共同核实:考古造成 A 停 10 天,人工窝工 150 工日,机械闲置 20 台班(机械台班单价 1500 元/台班),施工单位配合考古发掘用工共计80 工日。(2)D 工作施工中,建设单位要求施工单位对其构件进行破坏性试验,经监理、施工单位共同核实,该试验使施工单位增加直接费 3 万元,同时使 D 工作停滞 10 天,人工窝工费 120/工日。上述情形出现后施工单位提出了索赔。事件二:由于本工程碎石使用量大,所以采取甲、乙两家单位供货,供货比例分别是60%、 40%。
